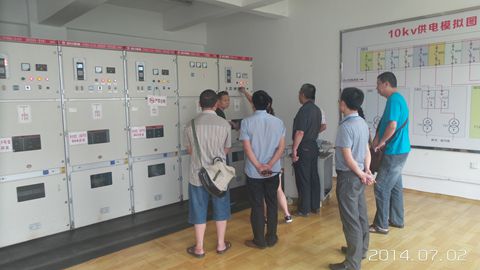

7月2日下午,在学院重建部门、后勤部门、供配电设备厂家、10KV双电源工程施工单位、监理单位的配合下,学院10KV双电源工程主供电源顺利通过供电部门测试,搭火投运。至此,学院新校区正式实现双电源供电,加之有400KW发电机备用,学院新校区三电源保证校园运行,师生员工的教学、生活、工作秩序将得到更加切实的保障。

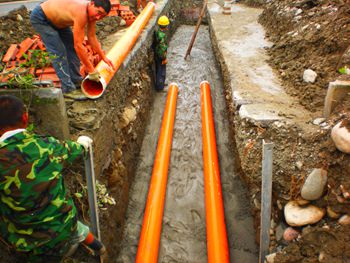

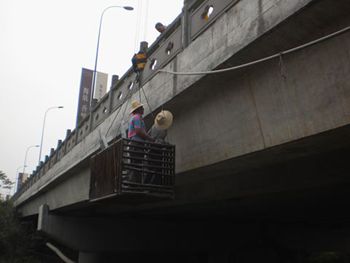

学院新校区设计起点高,学生寝室采用热泵系统24小时供热水,开水器安装在公寓楼层,校园信息化程度也很高,但这一切都需要稳定的电源保证。为此,学院自2009年起就一直在努力解决新校区的供电问题。2011年,在学院主管部门省经信委的正确领导与大力支持下,省政府为学院下达了外电引入工程专项投资。但由于外电引入工程为市政范畴,涉及发改、规划、交通、国土、建设、供电、能源等部门和沿途乡镇、村社,以及土地补偿等问题,工程设计和施工涉及大量的协调问题,特别是主供电源线路长达10km,还需跨越岷江河和东风渠,更是增加了工程推进难度。学院重建部门在院党委、行政的坚强领导下,紧紧依靠上级主管部门和都江堰市政府,加大工程协调力度,于2012年1月首先实现了备用电源按6800KVA的设计容量供电,解决了新校区供电容量不足的问题。随后,学院集中精力推进主供电源工程,及时请示、主动协调、加强监管,于2013年底完成了土建通道新建工作,并于今年初通过了土建通道验收。6月6日开始敷设电缆,6月27日通过了供电部门验收,7月2日通过供电部门投运测试,搭火通电。
新校区实现双电源供电具有十分重要的意义,主供电源引自青城山慈云开关站,全程敷设电缆,为学院专用线路;备用电源自金江变电站出线,金府路架空线路接入。主、备供电源在学院自建高压配电房实现联锁切换,且均为6800KVA供电容量,某一线路停电均不影响学院正常供电,将有效保证学院教学、生活、工作秩序,也是学院示范性高职学院建设的有力支撑。
(重建后续办)
